浅川第4太陽光発電所は、山梨県大泉村に浅川氏が建設した4番目の太陽光発電所です。
2002年8月20日に、東京電力と電力需給契約を結んで全電力の売電を開始しました。同じ
敷地には高橋第2太陽光発電所もあります。
最大出力は11.15kWです。太陽電池パネルはMSK製(BPソーラー)の単結晶177Wの
物で、9直列7並列で配線され、佐藤電機製のインバータで交流100−200Vに変換されてい
ます。
2003年1月28日、同上のパネルを9枚増設しました。最大出力は12.74kWになりました。
2004年2月、180wのパネル18枚を増設し15.98kWになりました。
|
|
|
|

これは富士宮の佐藤電機で製作した系統連系インバータです。太陽電池の直流電源からIGBTを用いてPWM制御できれいな正弦波を作り出します。低次高調波が少なく効率が良いのが特徴です。市販の電機メーカーの製品は4kWの出力のものが殆どですが、佐藤電機製は大容量で10kW以上30kWまで製作可能です。単相100−200Vの場合は2個、3相200Vの場合は3個のIGBTを使用します。 太陽電池からの入力電圧は通常は直流200V(開放電圧300V)ですが、このインバータは、300V(開放電圧450V)で入力します。その為、耐電圧の高いIGBTを使用しています。発電効率は電圧が高いほど良くなるからです。IGBTからの発熱も少なくなります。 下のトランスは、交流側に直流が流れ込まないようにする為使用されます。7.5kWを2個並列にしているので、15kWまで発電が可能です。高橋第2は10kWのトランスを1個使用しています。 佐藤電機製のインバータは、非認証品なので、一台毎に性能試験を行い、それが経済産業省の技術基準に適合しているか、東京電力により検討され売電の契約となります。 |
2004年2月の増設
|
|

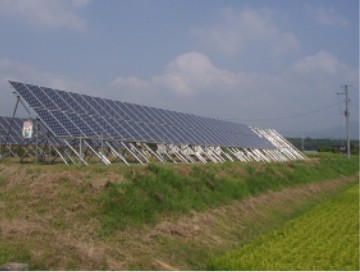

180Wのパネル10枚 |
180Wのパネル8枚(手前は高橋第二発電所) |
毎月の発電実績
発電量 設備利用率 2002年 8月 1110kWh 17.0% 8日より発電開始 9月 1033kWh 12.9% 10月 1355kWh 16.3% 11月 1392kWh 17.3% 12月 1118kWh 13.5%
2003年 1月 1523kWh 18.4% 28日より増設
2月 1534kWh 17.9%
3月 1689kWh 17.8%
4月 1309kWh 14.3%
5月 1445kWh 15.2%
6月 1128kWh 12.3%
7月 990kWh 10.4%
8月 1245kWh 13.1%
9月 1389kWh 15.1%
10月 1426kWh 15.0%
11月 1104kWh 12.0%
12月 1663kWh 17.5%
2003年 合計16445kWh 14.7%
2004年 1月 1813kWh 19.1%
2月 1801kWh 15.98kWに増設
3月 1967kWh 16.5%
4月 2184kWh 19.0%
5月 1550kWh 13.0%
6月 1590kWh 13.8%
7月 1979kWh 16.6%
8月 1695kWh 14.3%
9月 1521kWh 13.2%
10月 1459kWh 12.3%
11月 1839kWh 16.0%
12月 2028kWh 17.1%
2004年 合計21426kWh 15.5%
2005年 1月 1343kWh 11.3% 故障により停止
2月 1862kWh 17.3%
3月 2038kWh 17.7%
